黄小匠 装修顾问 2021年02月21日 22:07

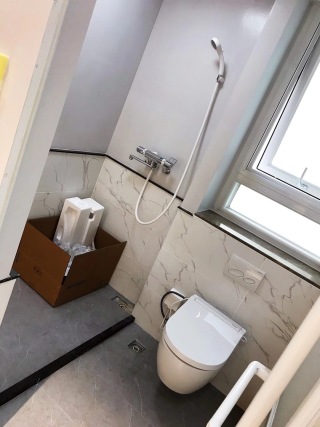

完工毕业照片,完美。
黄小匠 装修顾问 2021年01月26日 21:48
效果初现
一天一天,变成业主想要的样子
汤山东 现场监理 2020年10月18日 18:03

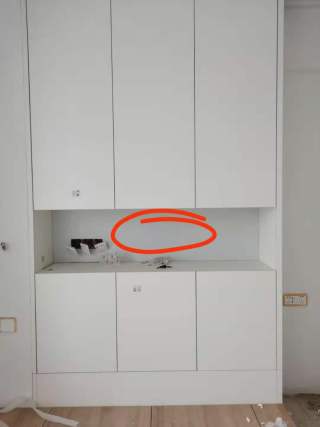

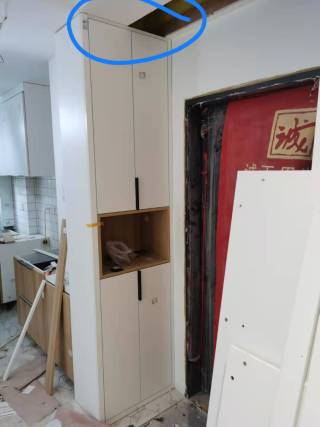

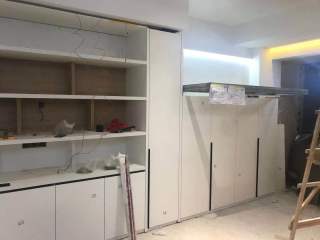

柜子现场安装。
汤山东 现场监理 2020年09月13日 17:56

涂料施工中。因业主家,有小孩。特意配上立邦小王子儿童漆。
汤山东 现场监理 2020年09月03日 17:54

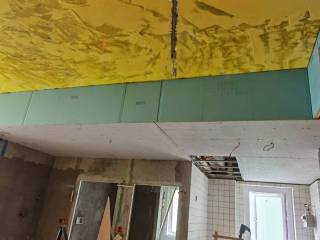

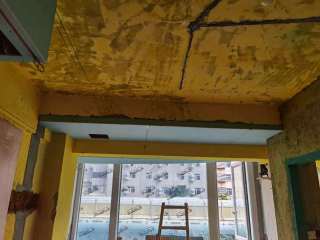

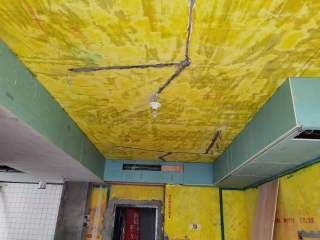

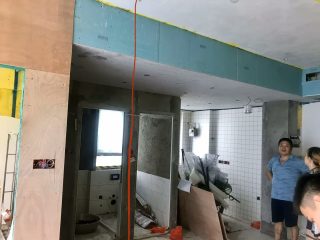

木作吊顶
主、副龙骨墙体固定处,用膨胀螺丝加强工艺
施工要点:石膏板吊顶采用轻钢龙骨、卡式龙骨配50付龙。
主龙骨间距为60公分,副龙骨间距为30公分,吊杆距离为60公分,吊杆两端不允许超过20公分,靠墙龙骨用8*10cm国标的膨胀螺栓每隔60cm固定一个,并充分拧紧固定。灯槽立板也采用轻钢龙骨75竖龙,保证不收缩、不蛀虫。
施工目的:有效解决吊顶受力均匀,间隔一致达到平整统一。
汤山东 现场监理 2020年08月02日 17:50

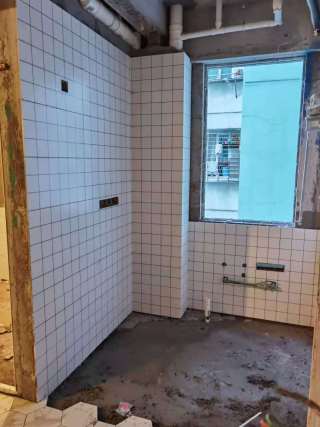

贴瓷砖咯。

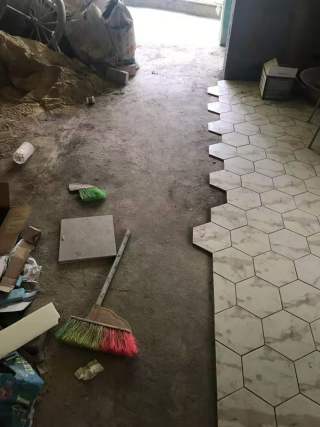

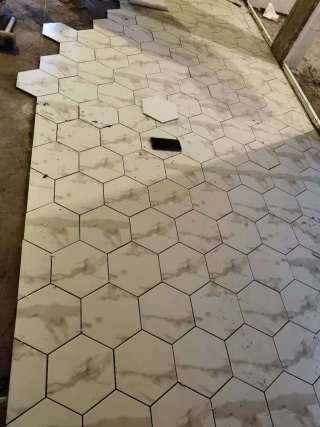

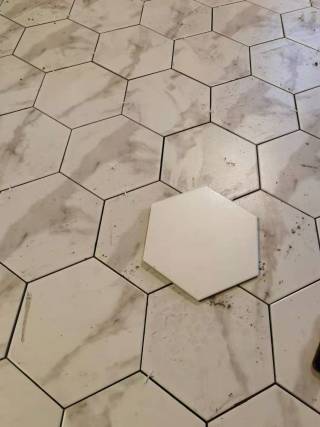

这套厨房区域地面采用最近流行的 六角砖。厨房和客厅过道采用六角瓷砖和木地板拼接工艺。
厨房墙面采用,网红黑白格子砖。
汤山东 现场监理 2020年07月18日 17:46

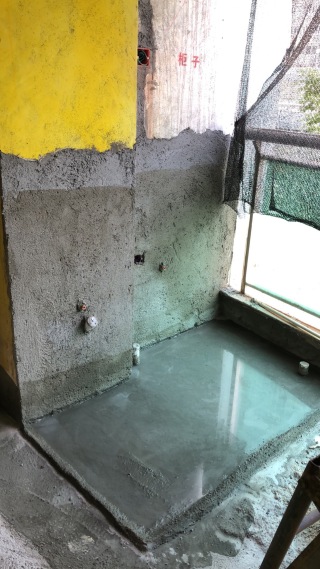

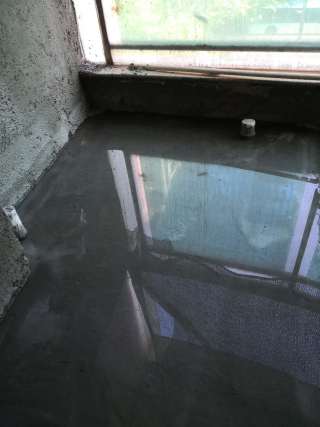

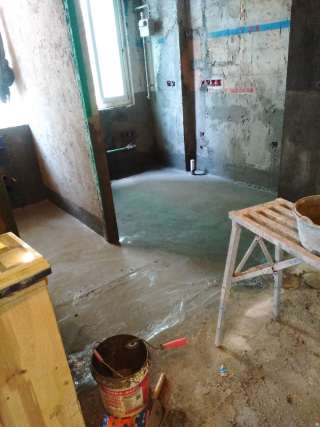

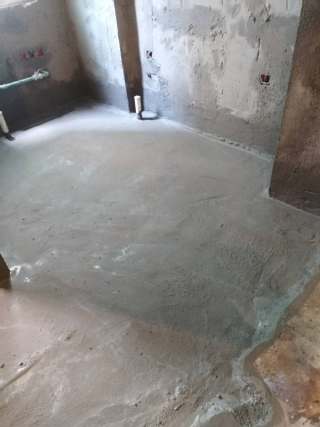

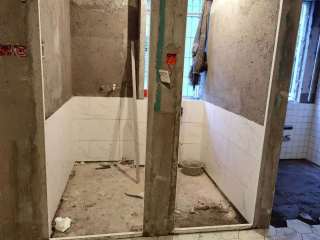

防水完成48小时,试水验收。
管根部采用防渗,加强工艺(凿毛、堵漏采用涂刷)
施工要点:各下水管根部采用防渗漏加强工艺,新取孔管口需凿毛、分次堵漏、找平,再多次涂刷防水。
施工目的:免除一切管根的渗水、开裂现象。
汤山东 现场监理 2020年06月22日 17:42

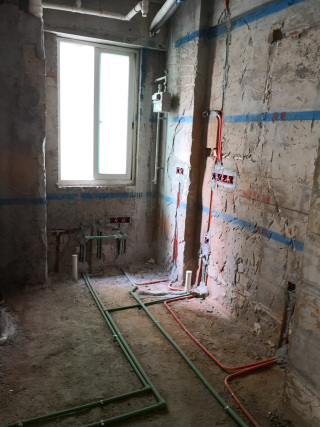

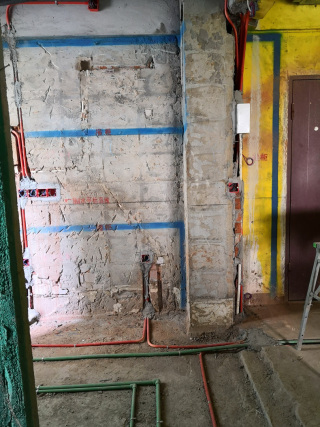

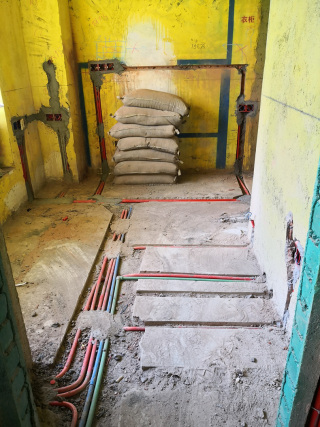

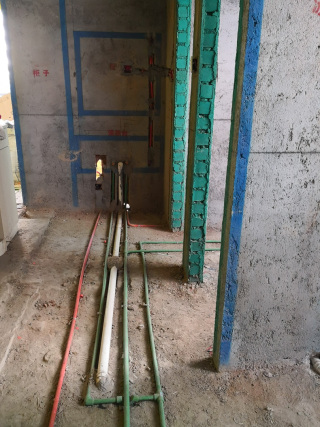

水电完工

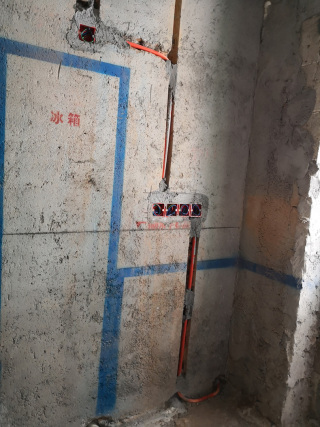

86暗盒分色(红:强,蓝:弱)工艺
施工要点:86底盒预埋,采用分色(红:强电、开关、插座;蓝:弱电、网络插座、音响、电话)工艺。
施工目的:预防后期安装,检修时发生错误。强弱电交接处,锡箔纸防干扰。
汤山东 现场监理 2020年06月05日 17:37

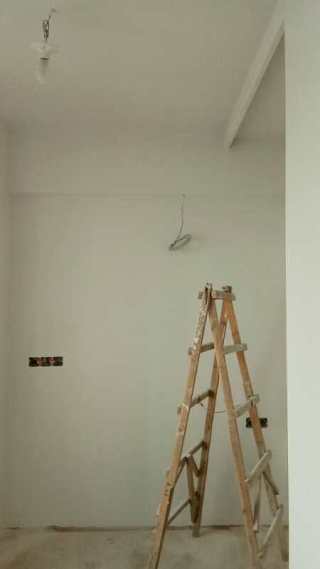

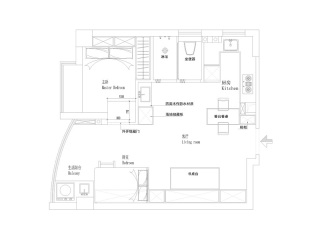

墙固+3D放样施工中

汤山东 现场监理 2020年05月31日 17:34

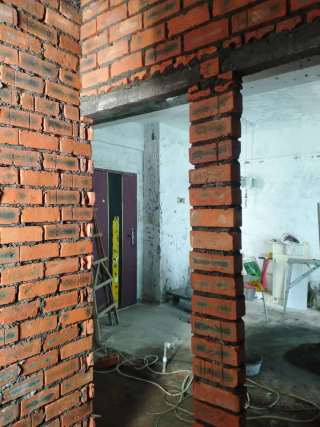

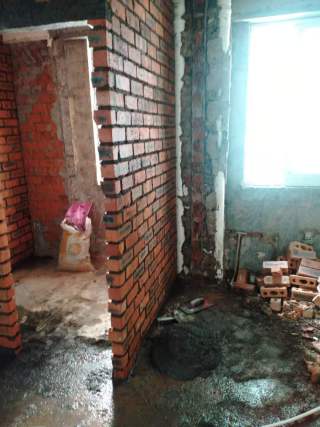

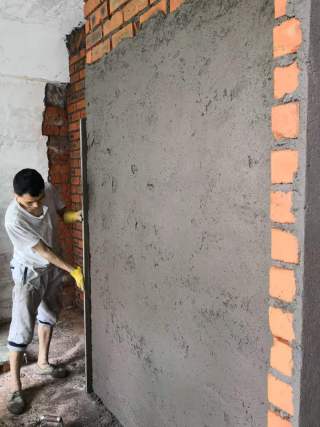

新砌墙体,水泥粉刷。
汤山东 现场监理 2020年05月17日 17:30

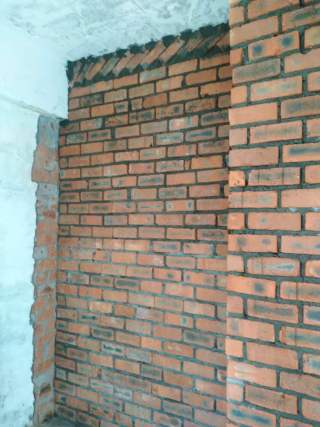

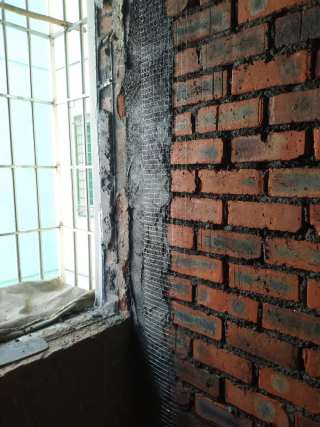

新旧墙体平面交接处,布置20公分钢丝网
施工要点:新砌墙体与原建筑墙体平面交接时,需敲打掉交接处原建筑墙面粉刷层10公分以上,水泥砂浆粉刷前,铺设20公分钢丝网。
施工目的:有效防止新旧墙体因结构受力前后不一致,导致后期开裂。
汤山东 现场监理 2020年05月12日 17:26

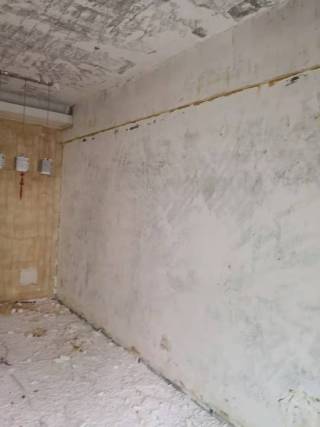

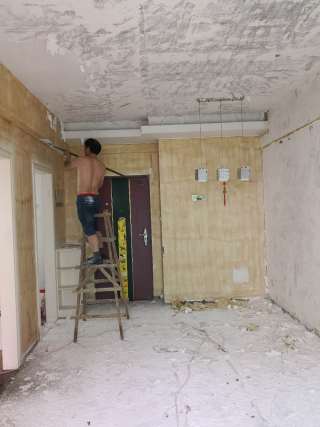

拆除完,墙面、顶面铲白灰致水泥砂浆层。
汤山东 现场监理 2020年05月09日 17:23

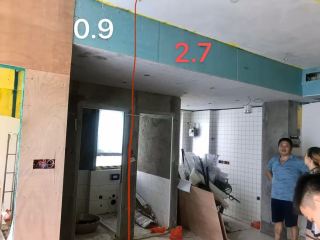

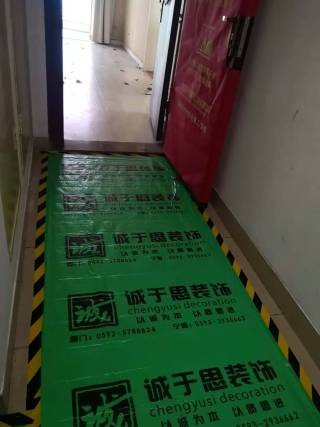

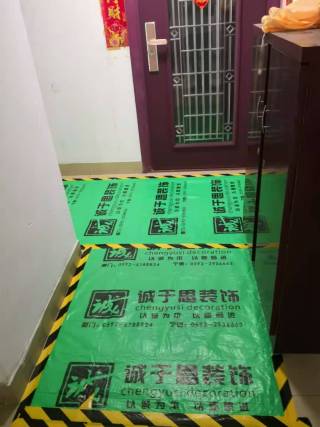

过道地面,门套保护先做。
汤山东 现场监理 2020年07月08日 17:21
开工咯。。
谢和彩 室内设计师 2020年05月07日 17:18
设计定稿。这套业主是老客户,这是我们给她家设计装修的第二套房子。
黄小匠 装修顾问 2020年05月02日 17:17
