项目介绍
装修进度及动态
邓世铨 现场监理 2021年07月20日 20:05

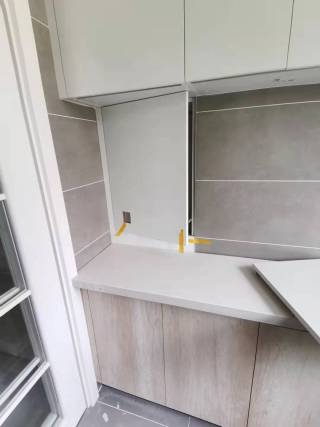

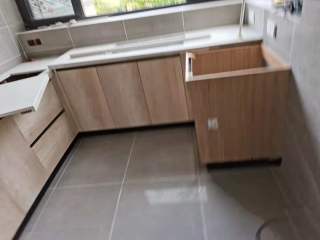

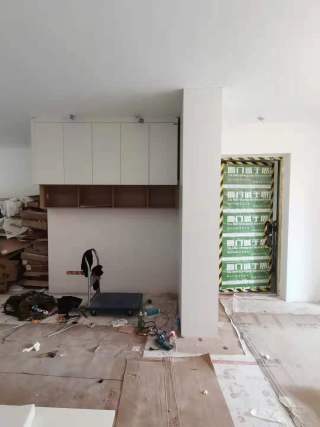

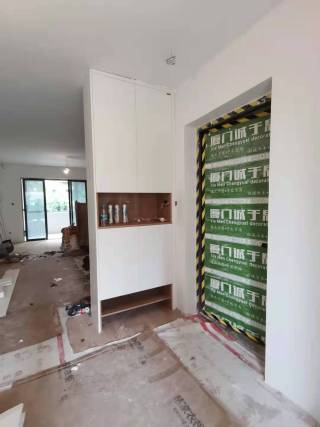

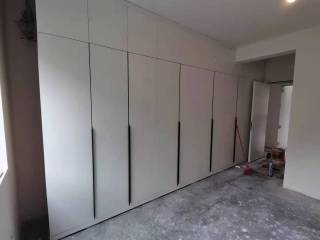

安装橱柜
邓世铨 现场监理 2021年06月29日 20:03

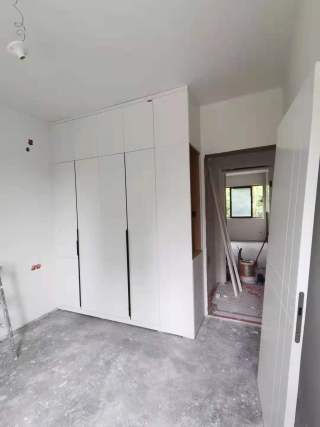

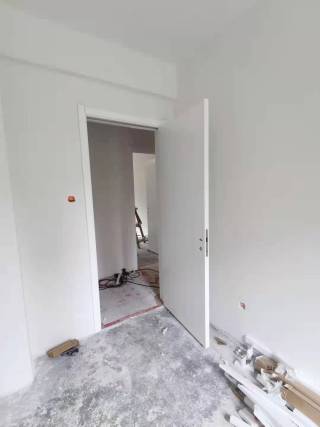

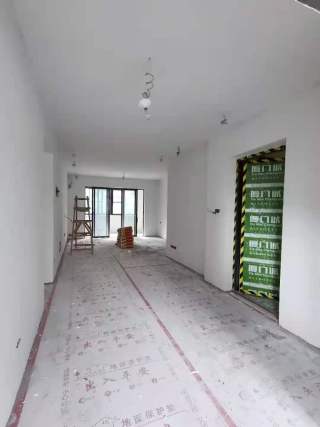

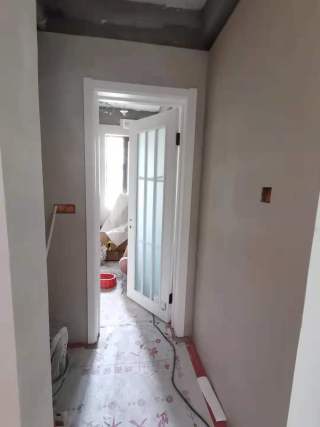

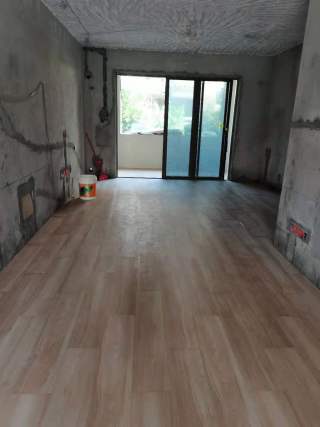

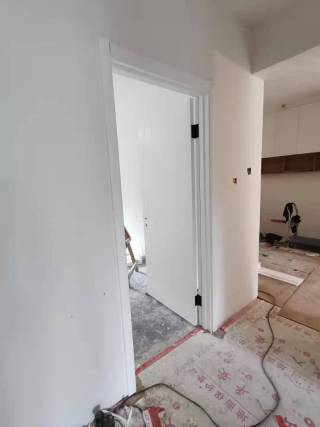

木门及柜子,安装完工。
邓世铨 现场监理 2021年06月23日 20:00

涂料施工现场
邓世铨 现场监理 2021年06月04日 19:27

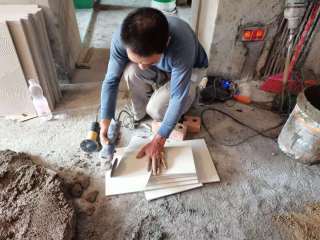

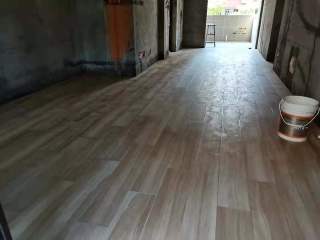

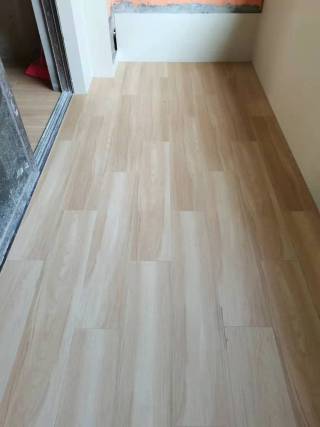

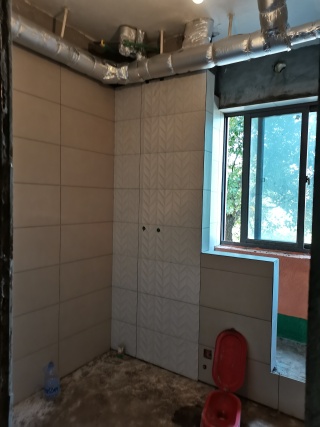

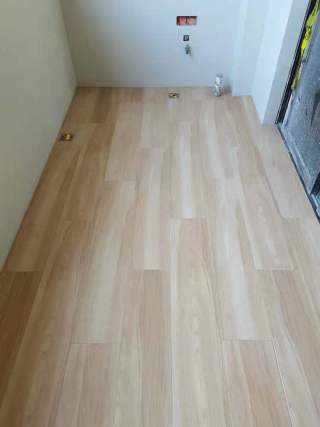

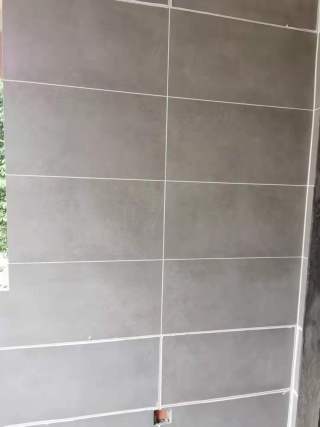

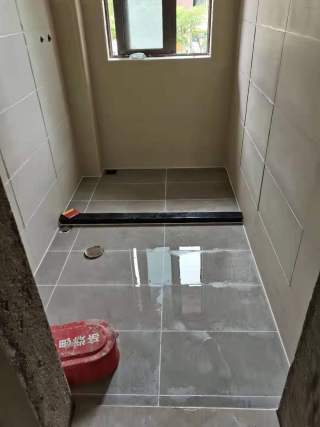

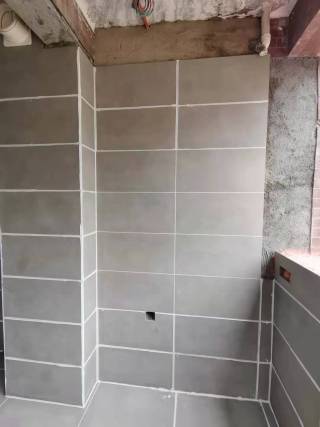

瓷砖美缝完,效果。
邓世铨 现场监理 2021年05月14日 19:17

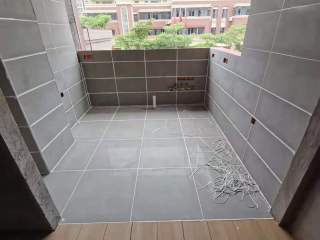

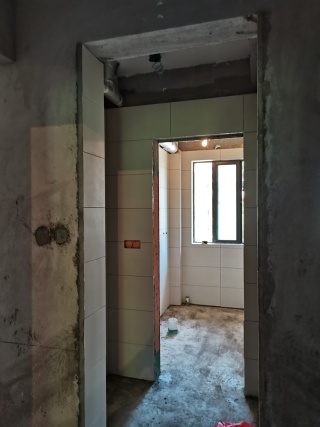

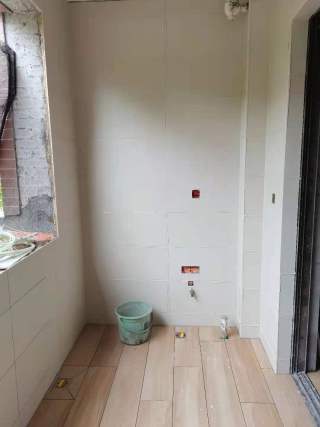

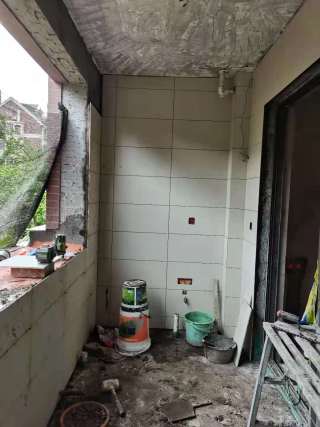

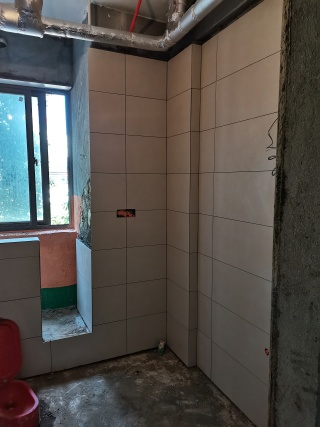

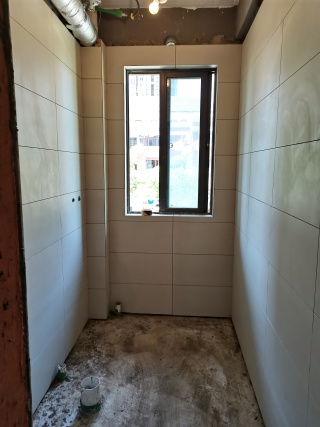

厨房、卫生间,阳台贴砖。
邓世铨 现场监理 2021年05月12日 17:07

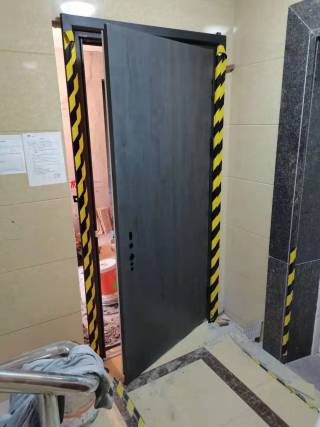

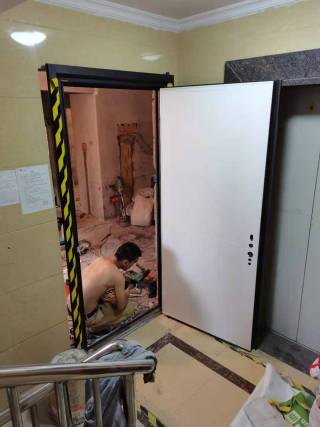

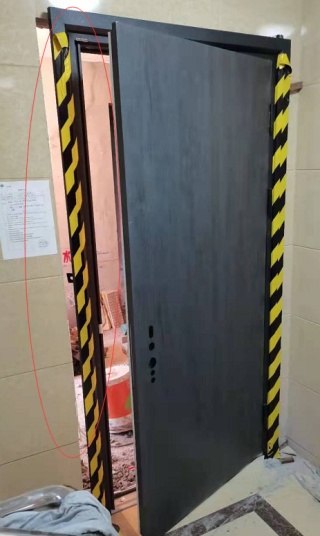

今天配合业主安装入户门。
邓世铨 现场监理 2021年05月10日 17:02

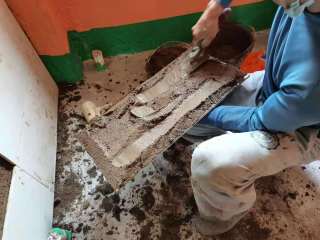

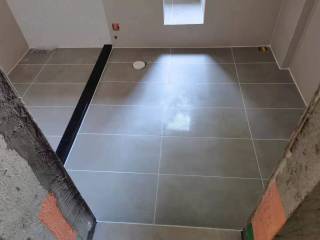

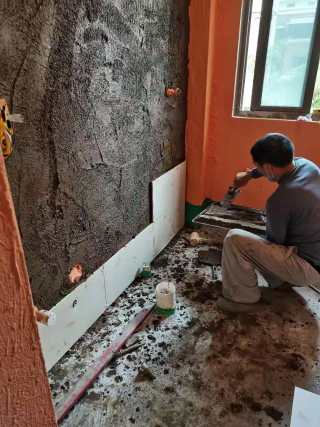

今天泥水开始贴砖了。
邓世铨 现场监理 2021年05月04日 15:49

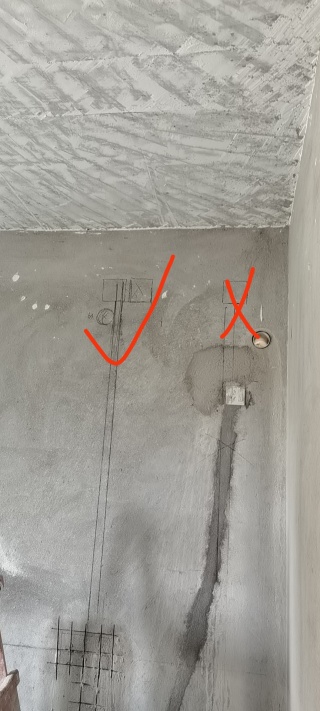

前后天约好,楼下业主看防水是否漏水,确定无漏水后。 今天安排师傅,过来对防水层,用泥水再找平一下,做好保护防止泥水师傅,贴砖时候不小心,把防水层破坏了。
邓世铨 现场监理 2021年05月01日 15:46

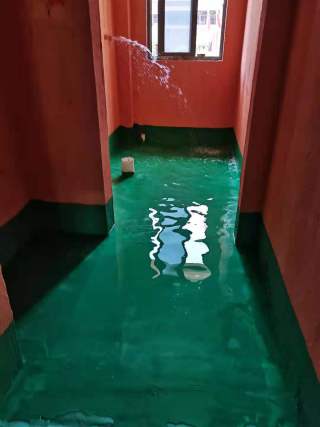

防水刷完后等两天,防水干透后,开始做48小时蓄水试验。准确5.1节期间,把防水验收完。
邓世铨 现场监理 2021年04月29日 15:41

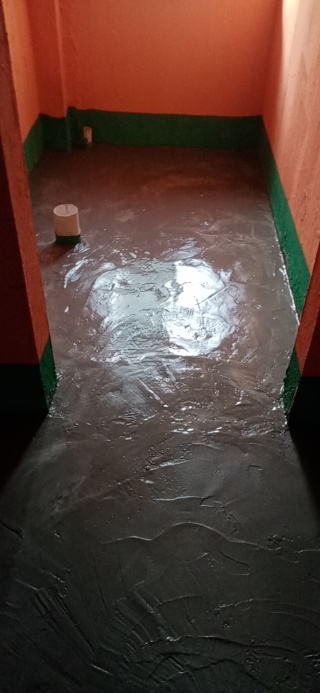

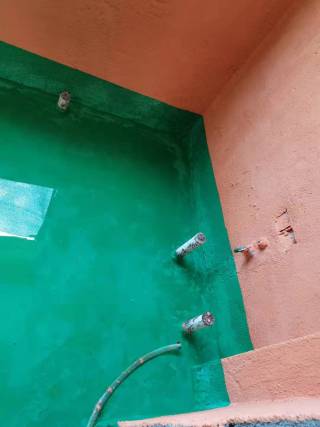

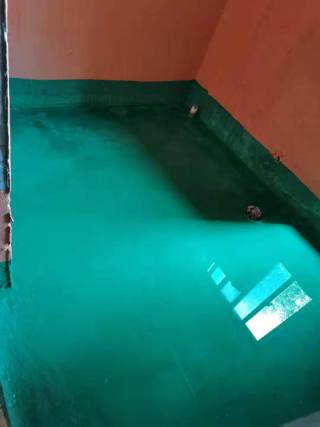

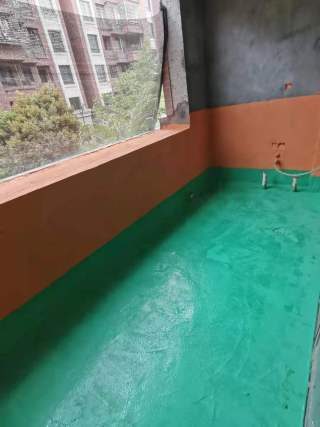

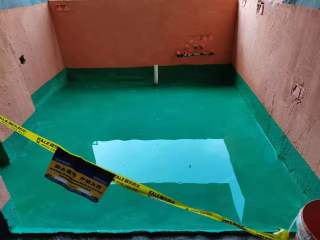

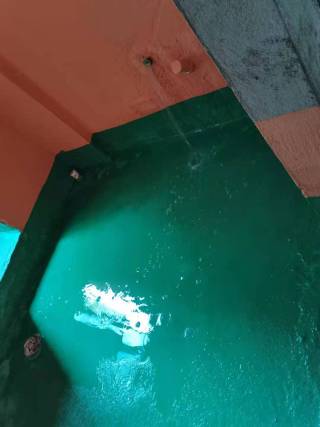

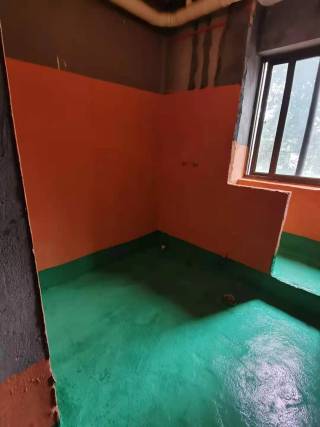

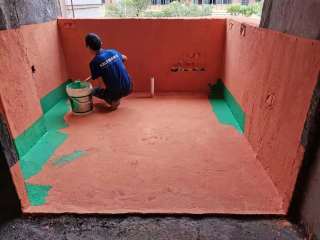

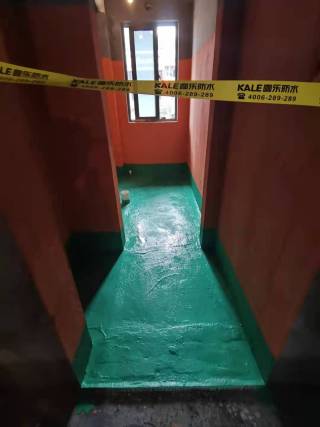

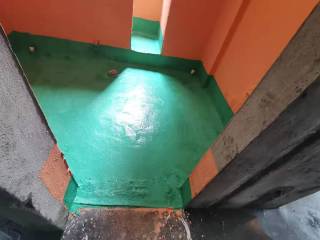

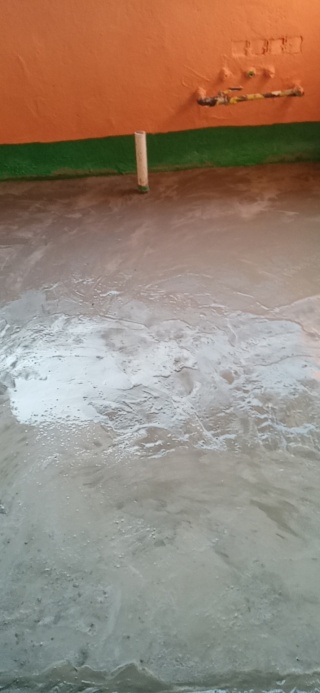

厨房,卫生间,阳台刷防水。
刷防水采用,先一遍刚性防水,地面再刷一遍柔性防水。
邓世铨 现场监理 2021年04月22日 18:50

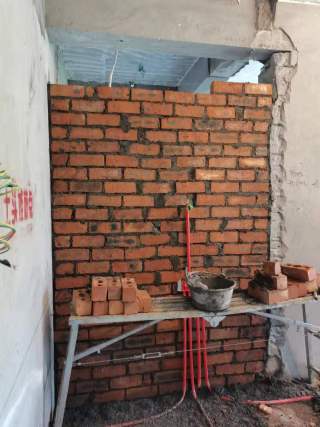

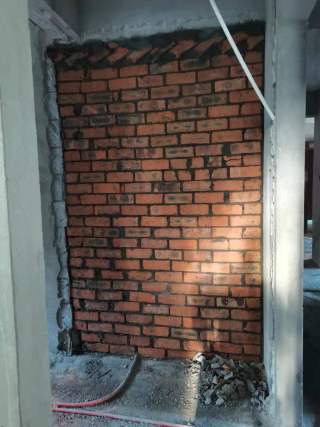

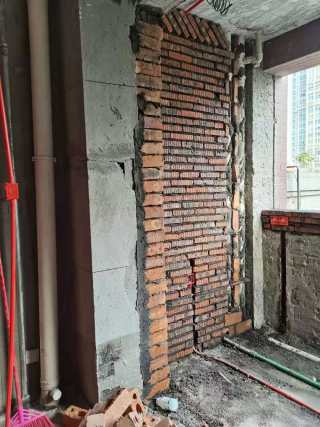

新砌墙体。
及下周施工计划。
邓世铨 现场监理 2021年04月17日 11:49

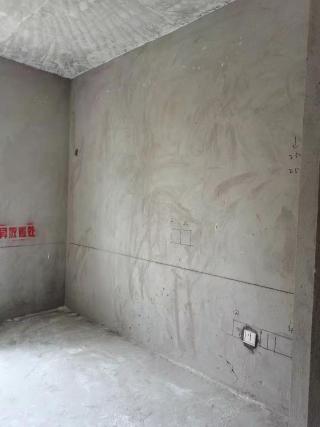

水电验收
1,对照图纸检查,插座、开关面板、网线面板、水龙头位置是否依图施工;
2,电线管内不能有接头,在水电完工后,所有开关、插座的明露线头必须用绝缘胶布包好,以免发生触电危险。
3,进水管需要使用PPR管,下水管可以使用管用PVC管。
4,所有的冷热水管应为左热右冷
5,所有新装的给水管需要进行加压试验,确保管道无漏水。
6,水管电线交接处,要确保“电上水下”。
7,强弱电交接处,需包锡箔纸,防止后期网络信号干扰。
邓世铨 现场监理 2021年04月15日 19:06
水电施工完成,周末约业主来验收。

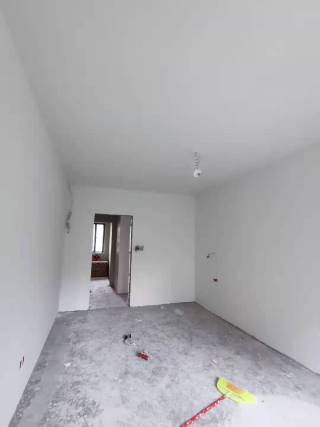

关于水电施工,网上很多“专家”,都说要横平竖直。 我根据实际的施工情况
,应该水路和电路分开来说,水路横平竖直肯定没错;但是电路如果纯粹的追求横平竖直,会导致线管拉线很难啦。为保证后期维修好拉线同时追求到工地美观度。我们现在的工地都是,要求电路走弧形大湾,既美观又实用。
邓世铨 现场监理 2021年04月08日 18:35

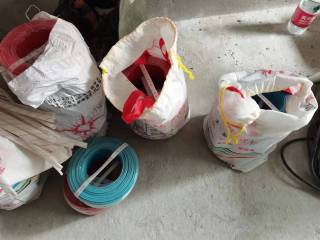

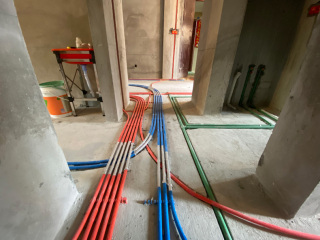

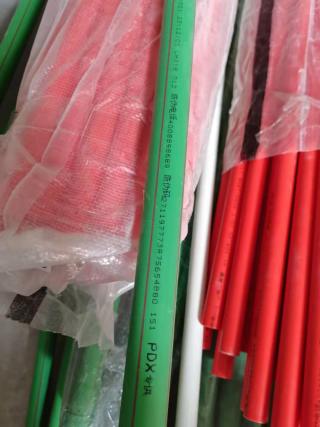

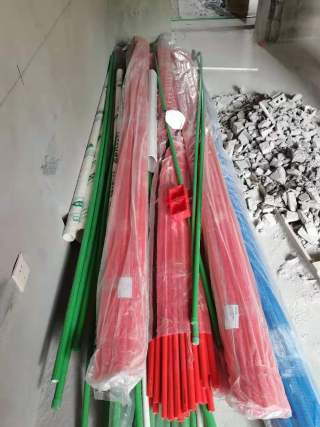

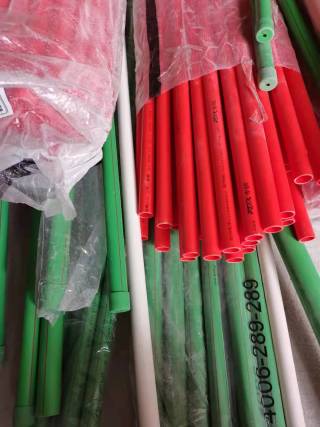

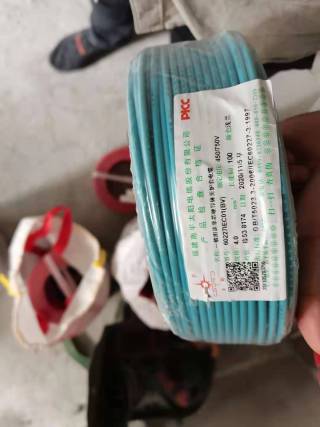

今天下午水电材料,进场。
电线:南平太阳电线
水管:伟星全屋热水管(冷水管我们也是用热水管代替)
邓世铨 现场监理 2021年04月07日 18:34

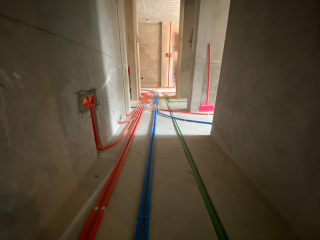

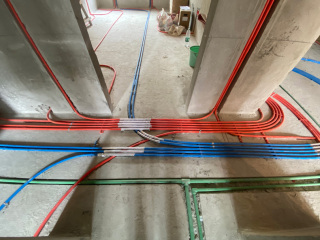

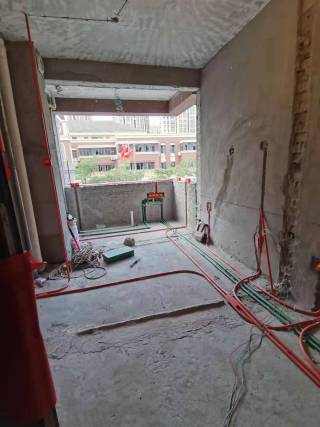

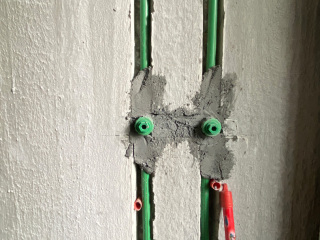

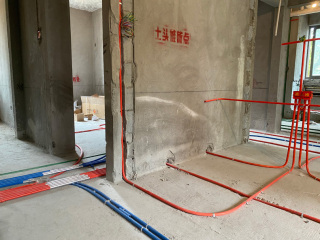

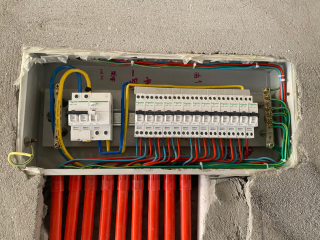

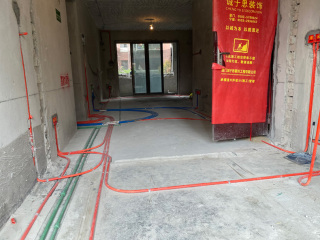

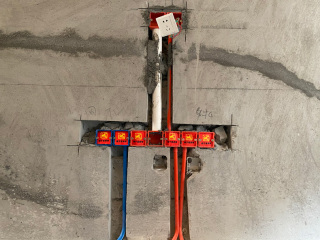

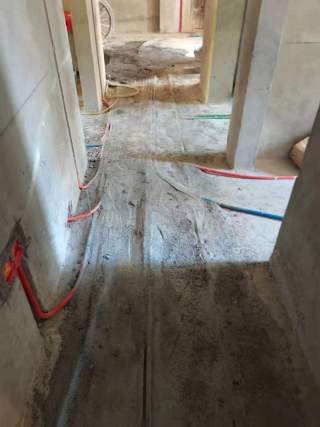

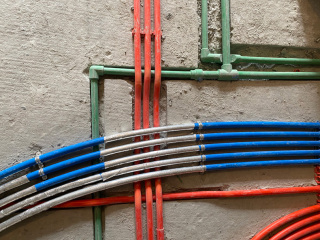

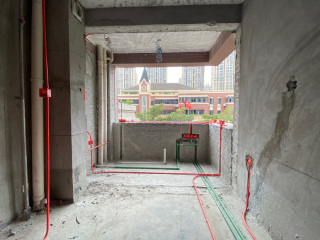

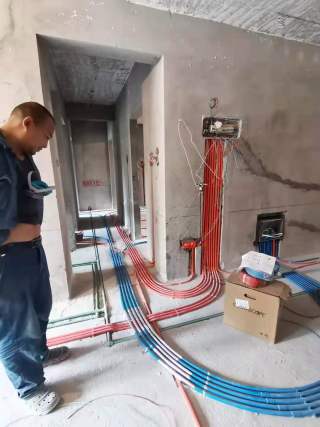

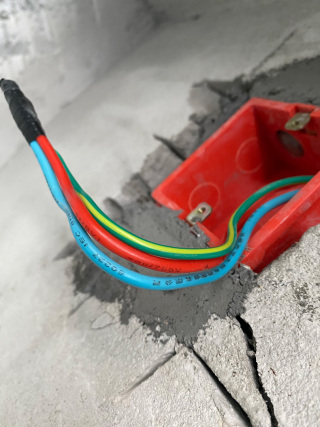

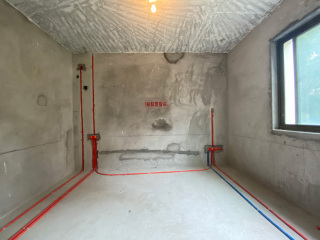

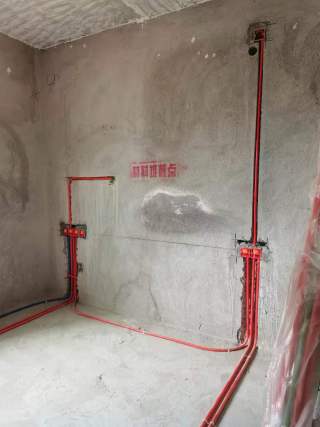

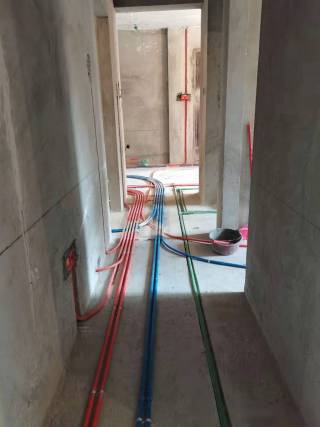

水电开槽现场。
邓世铨 现场监理 2021年04月06日 16:50

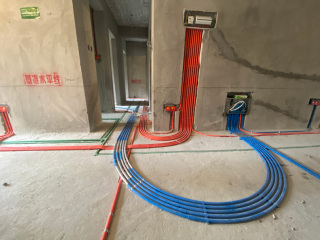

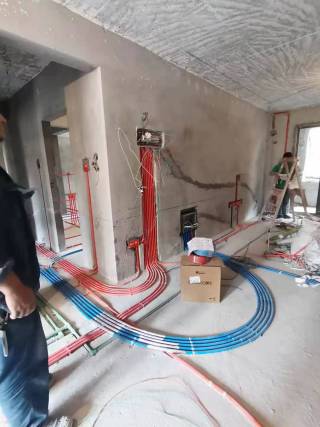

水电放样:
设计师、业主、现场监理、水电师傅都需要到场,确定开关插座,灯具等的位置。
邓世铨 现场监理 2021年04月02日 20:19

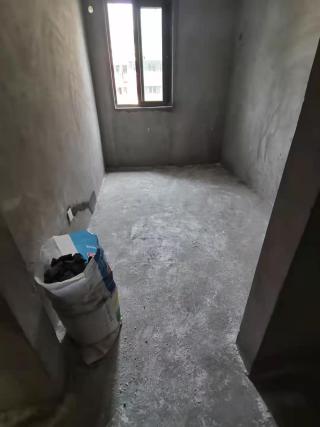

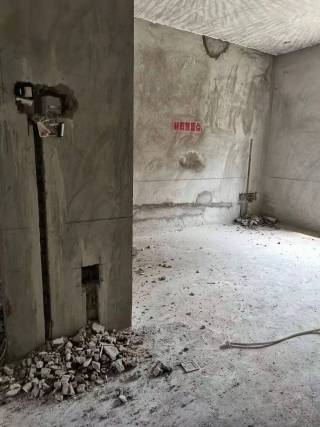

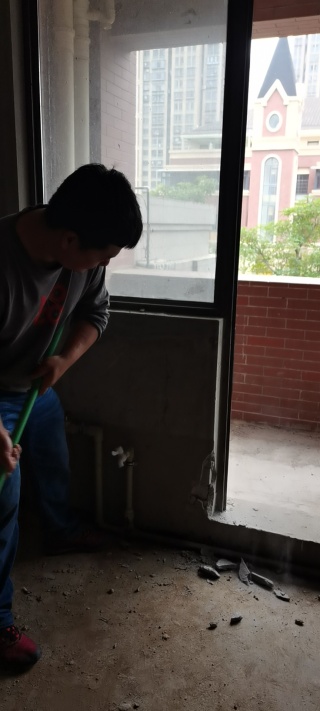

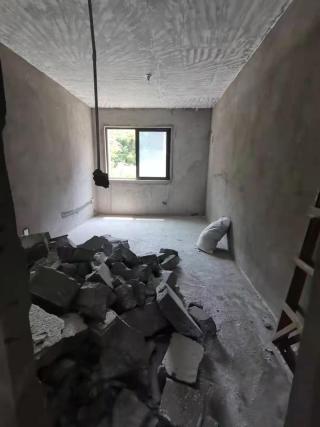

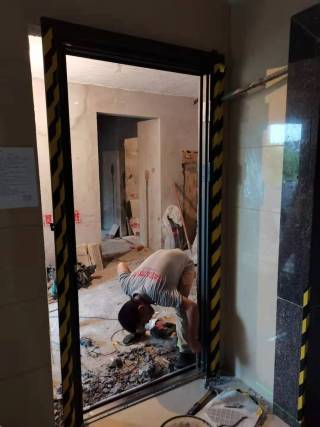

拆除施工现场....
邓世铨 现场监理 2021年04月02日 20:14
2021年2月以后, 我们开工的所有工地,都必须购买工地人员人身险。减少业主的装修风险。
邓世铨 现场监理 2021年03月30日 16:43
施工进度表,我们针对每户人家,都指定详细的施工进度表。严格把控工期。
邓世铨 现场监理 2021年03月30日 16:41
开工大吉
大门、公共过道保护。
公司配备工地一次性装修马桶。
曾进隆 室内设计师 2021年03月27日 16:39

平面方案确定,可以先开工拆除。施工过程中,补上水电定位等施工图纸。
