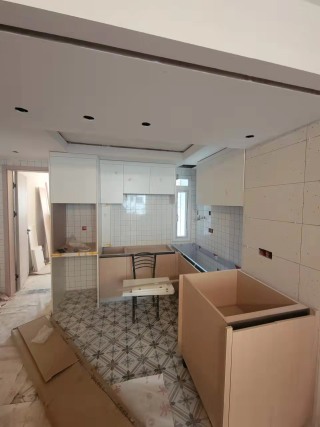

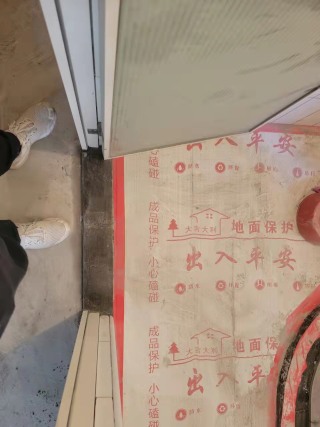

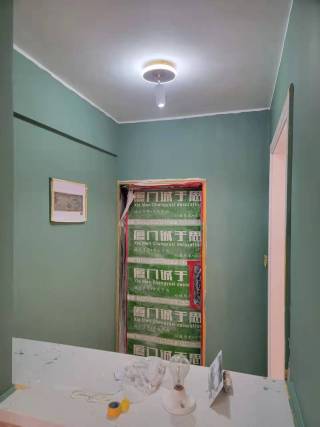

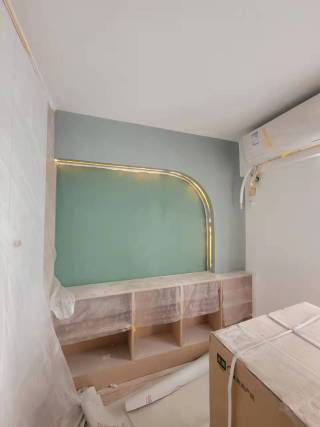

装修进度及动态

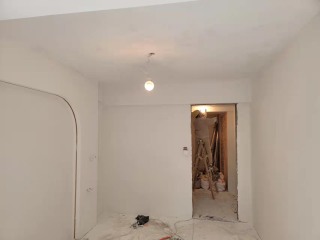

童峰桦 现场监理 2022年01月14日 17:33

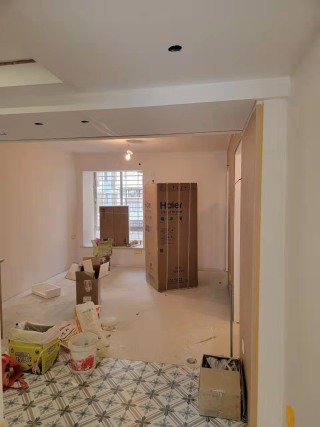

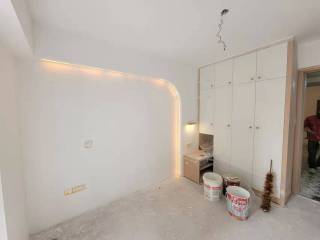

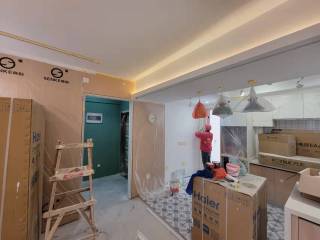

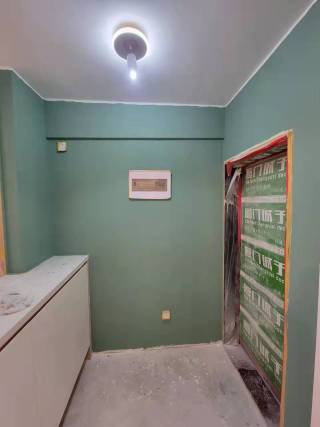

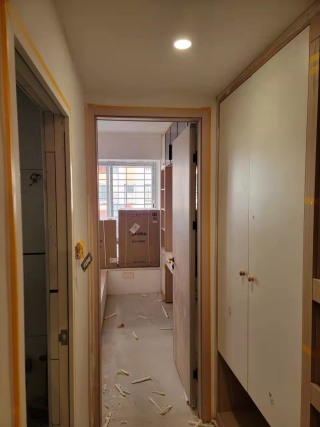

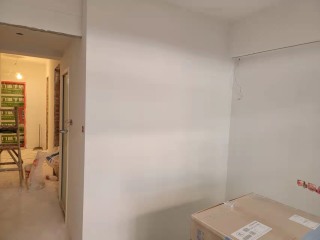

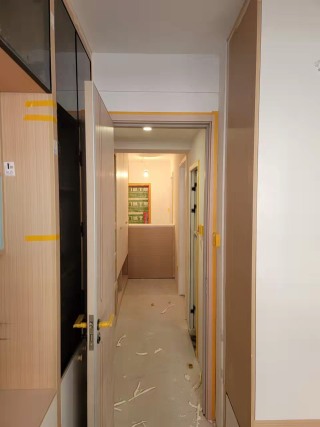

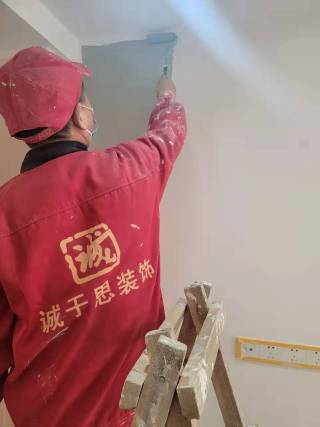

最后收尾阶段,灯具安装,修补。慢慢出现家的样子了。
童峰桦 现场监理 2021年12月30日 16:03

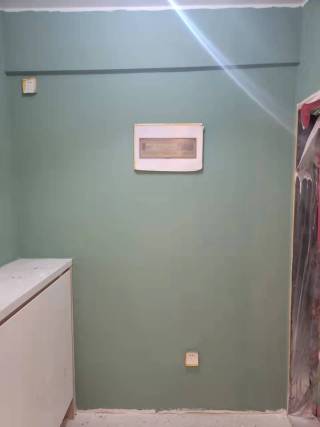

柜子安装完,进行统一的涂料修补。
童峰桦 现场监理 2021年12月24日 16:08

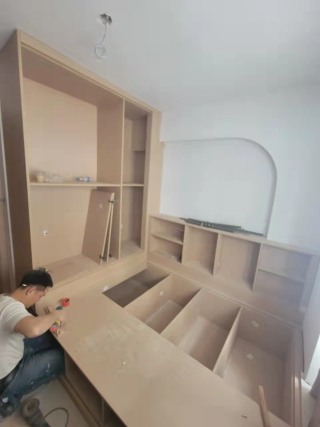

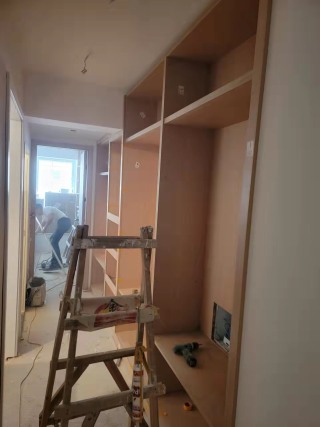

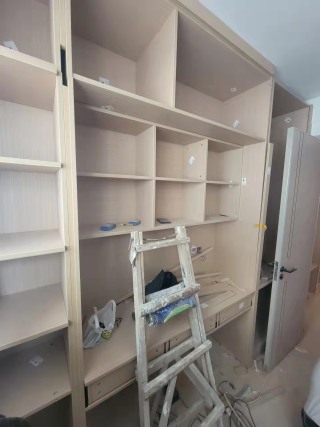

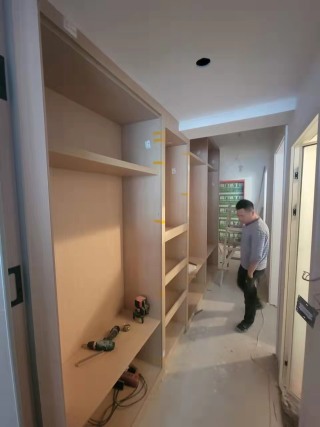

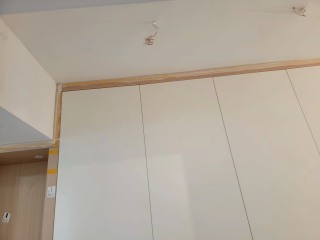

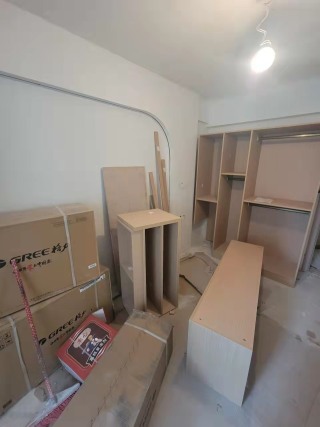

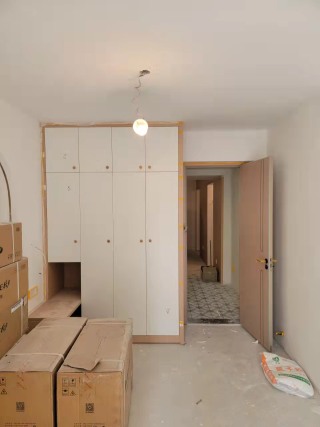

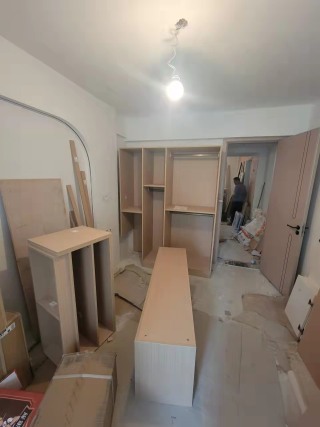

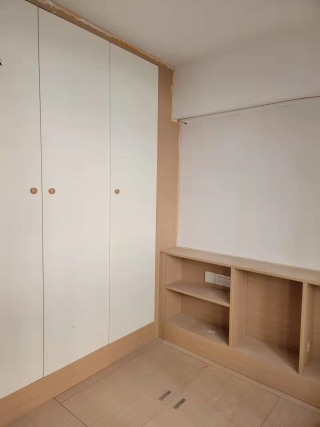

这周开始橱衣柜,安装。
童峰桦 现场监理 2021年12月03日 17:36

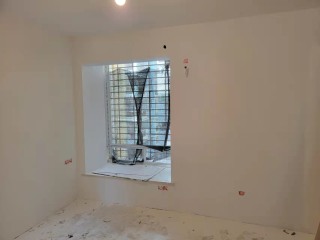

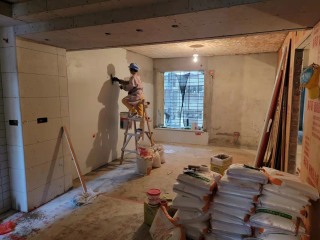

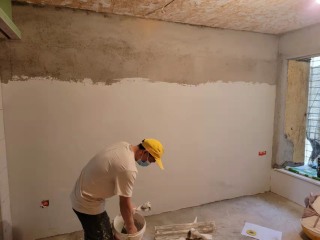

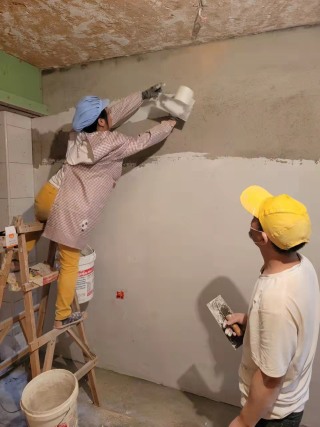

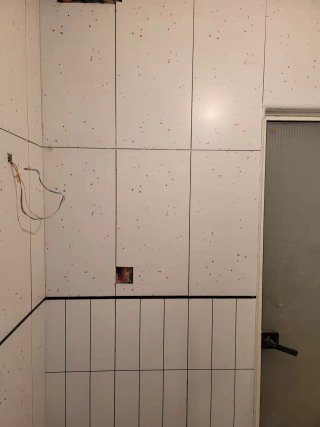

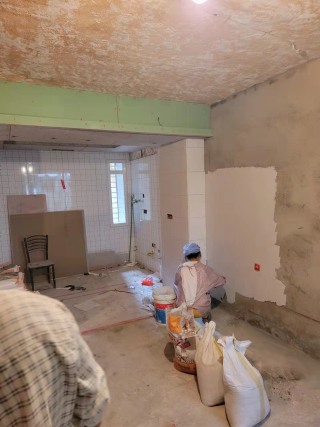

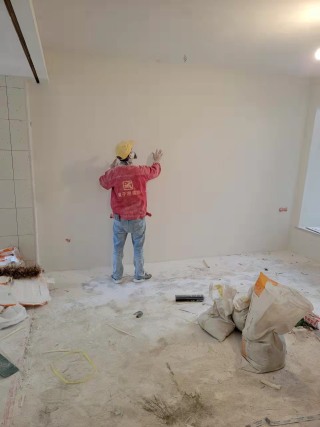

涂料开始打磨
童峰桦 现场监理 2021年11月17日 17:33
涂料开始进场施工
童峰桦 现场监理 2021年11月11日 15:17

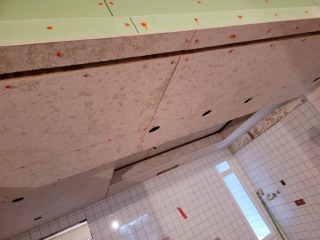

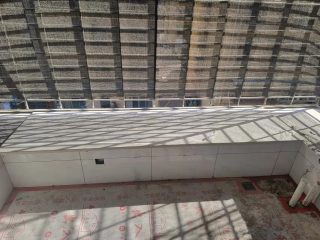

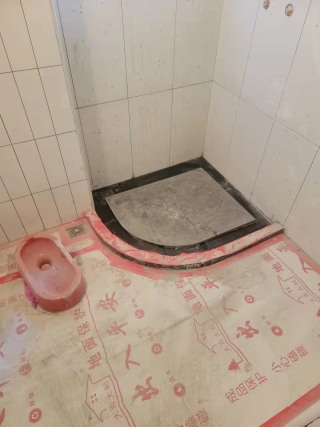

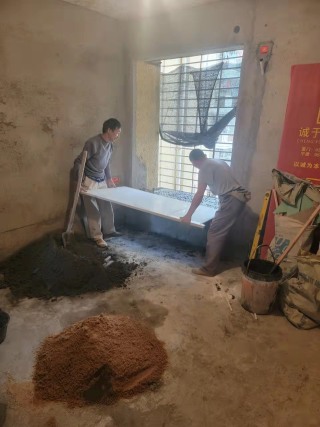

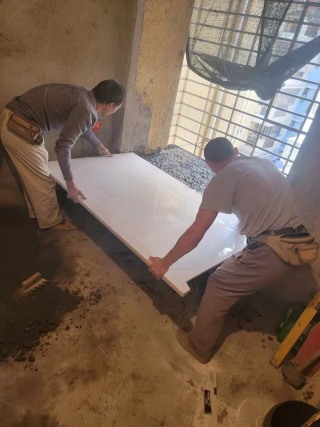

窗台石、过门石等石材部分,铺贴完工。
童峰桦 现场监理 2021年11月05日 15:14

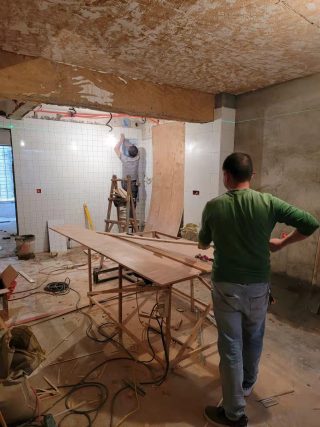

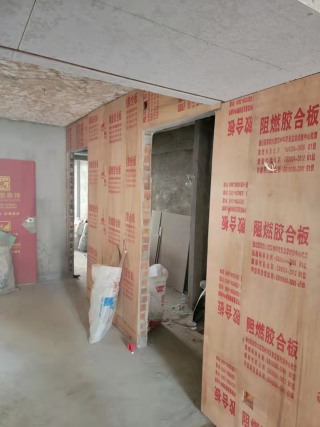

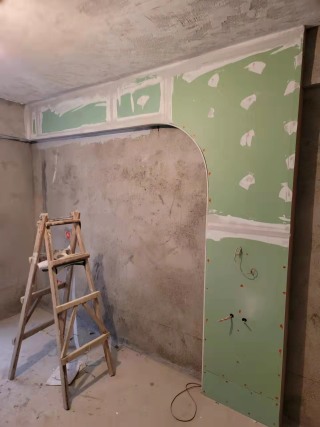

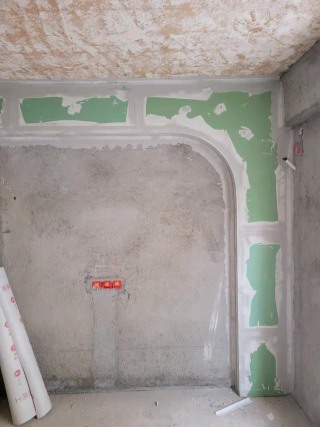

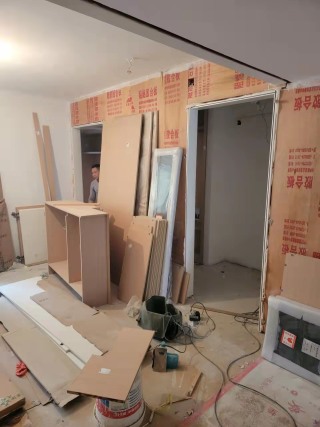

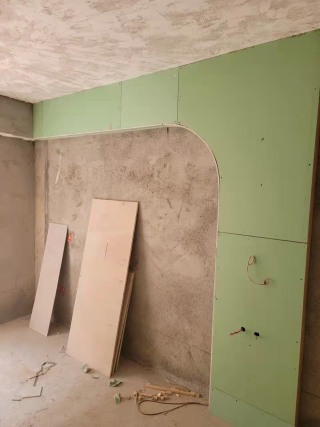

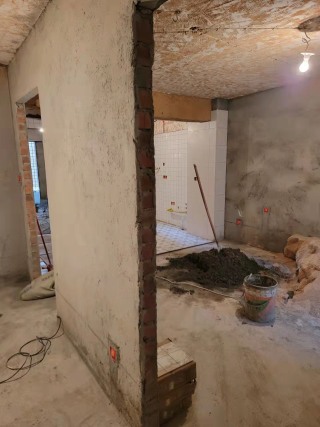

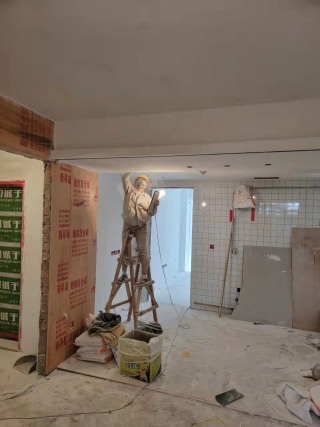

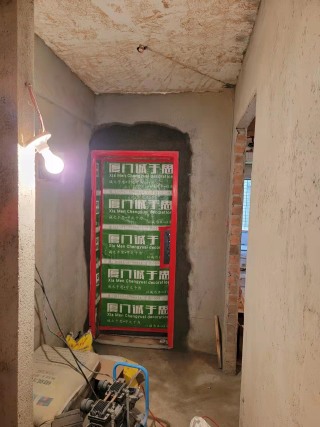

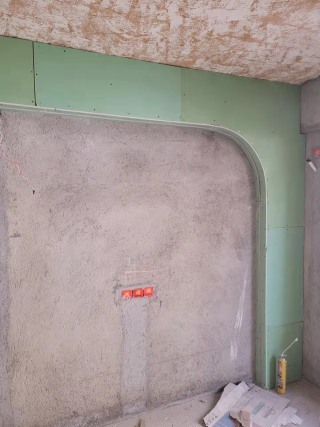

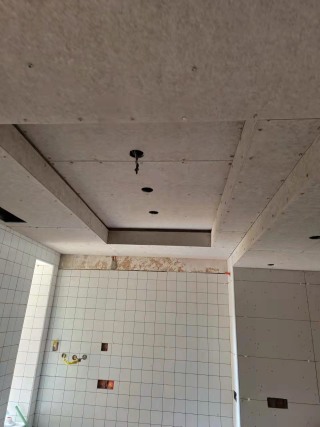

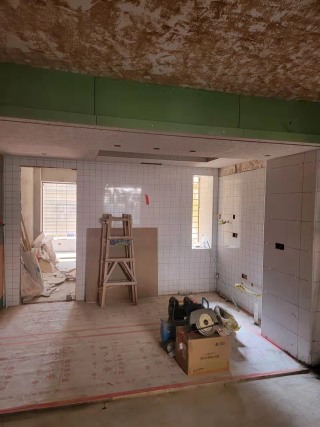

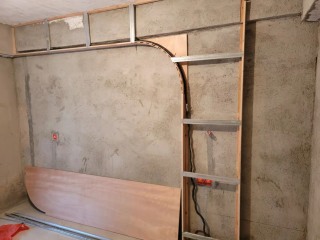

局部吊顶,电视背景墙,墙面木作打底等木作工程部分。
童峰桦 现场监理 2021年10月25日 19:03

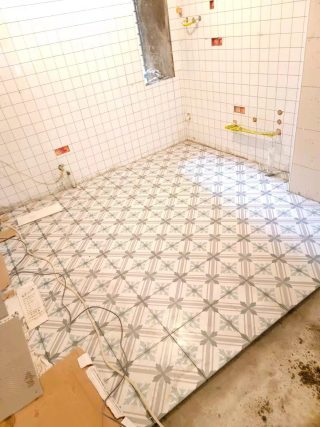

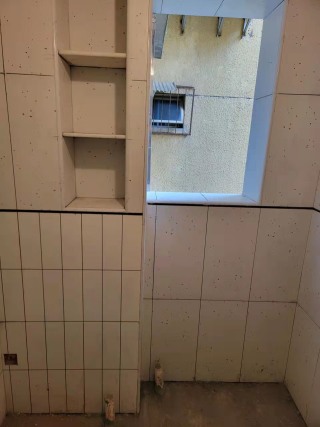

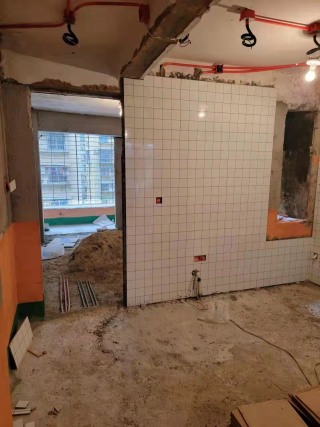

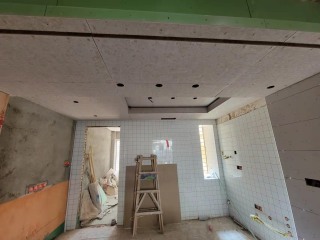

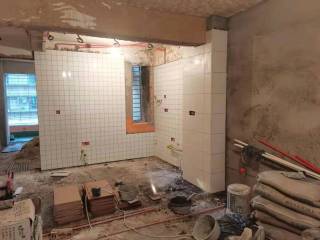

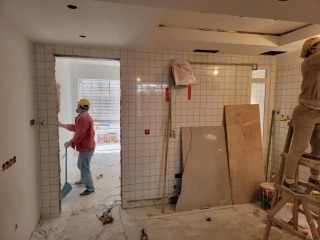

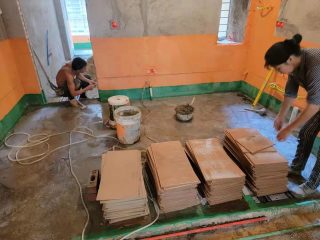

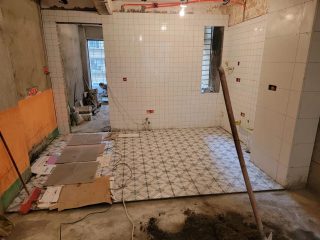

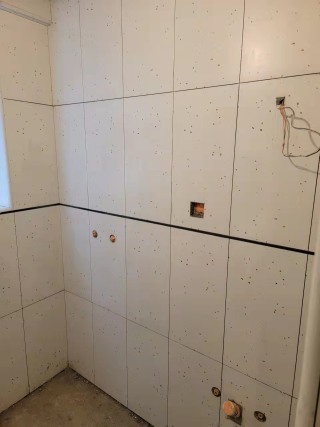

瓷砖贴出来,效果不错,很好看。
童峰桦 现场监理 2021年10月10日 19:25
受疫情影响,小区仍在风控。不能进去施工。
童峰桦 现场监理 2021年09月29日 19:24

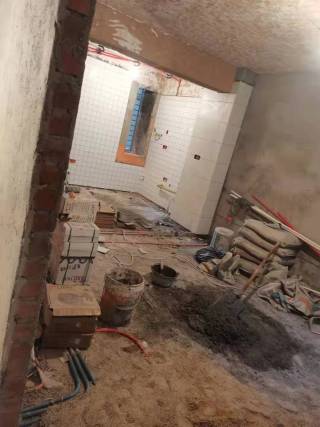

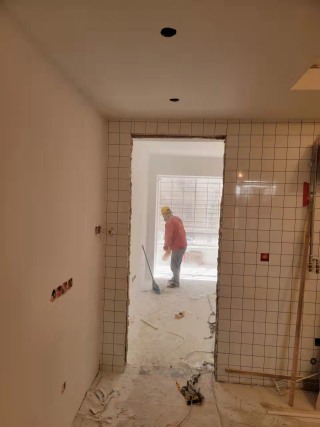

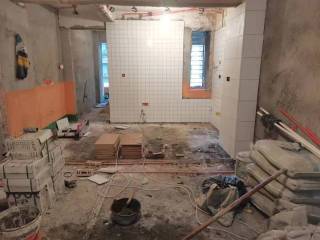

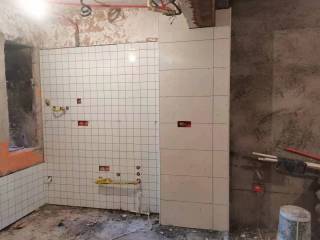

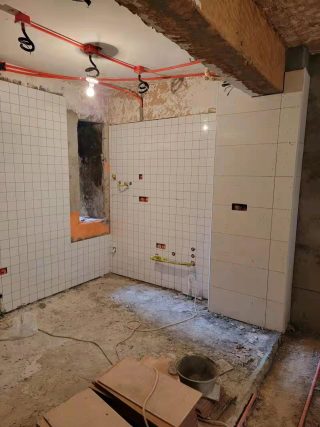

开始贴砖了,正常是厨房卫生间先贴。
童峰桦 现场监理 2021年09月25日 19:21

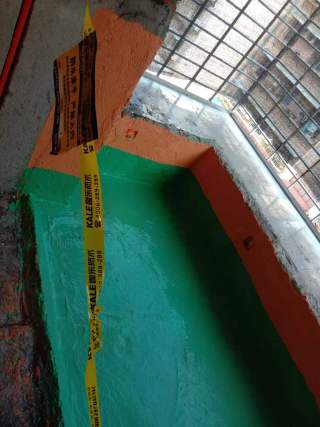

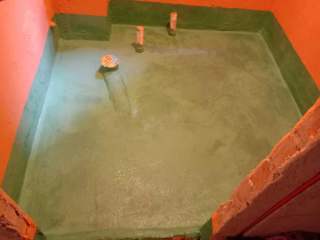

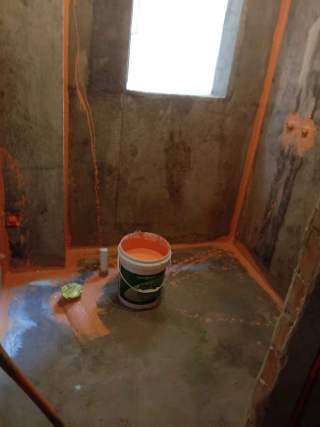

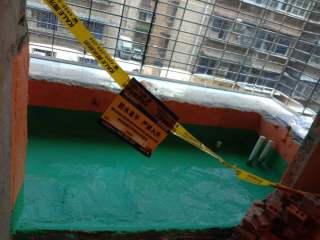

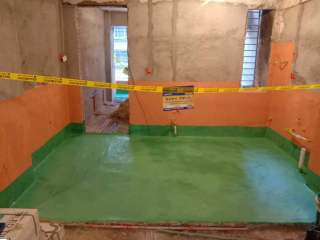

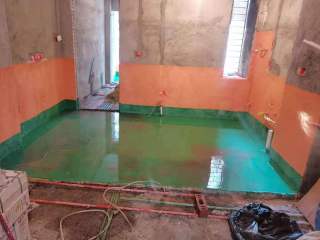

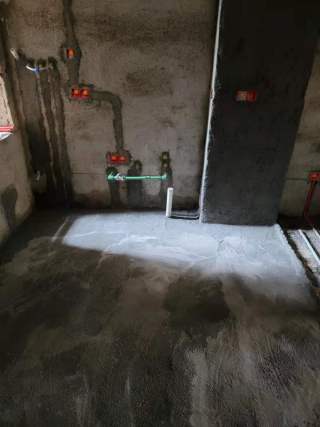

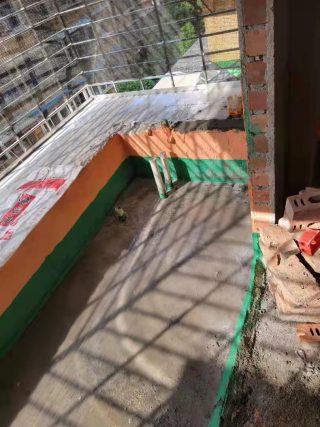

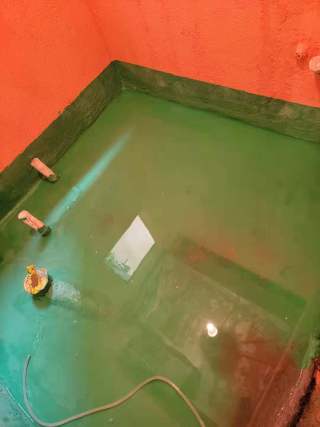

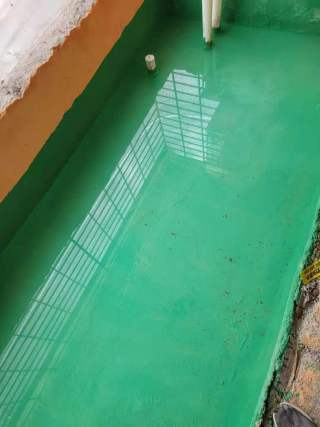

咖乐防水。刷完防水,必须做48小时防水试验。
童峰桦 现场监理 2021年09月23日 19:18

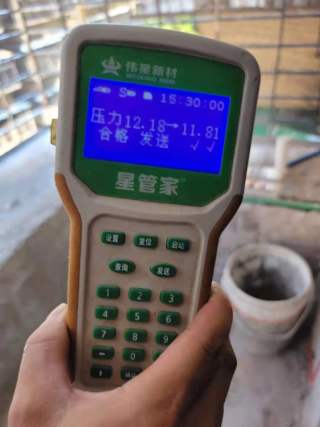

今天约好伟星管业,过来试压。
首先打压要把水管里全部注满水把空气排净,除了打压用接口,把其它接口用丝堵堵死,再打压实验。加压至规定的试压值后,稳压1H,观察接头部位有无渗漏现象,1H后再补压至规定试压值,15Min分钟内压力降不超过0.05Mpa为合格。
1. 打压试验是判断水管管路连接是否可靠的常用方法之一。
2. 在试压的时候要逐个检查接头、内丝接头,堵头都不能有渗水,否则就会直接影响试压器的表针。
3. 其使用方法是把冷热水管用软管连接在一起这个冷热水形成一个圈,成一根管了,试压器接在任何一个出水口都可以这时的压力指针是0个压。当所有水管通路全部焊接好后才可以试压,在测压前要封堵所有的堵头,关闭进水总管的阀门。
4. 测压时,摇动千斤顶的压杆直到压力表的指针指向0.9-1.0左右,也就是说现在的压力是正常水压的3倍保持这个压力值一定时间。不同的水管测压时间不一样,PPR、铝塑PPR、钢塑PPR等焊接管是30分钟(只能超出不能少)。
童峰桦 现场监理 2021年09月12日 19:15

水电完工验收。

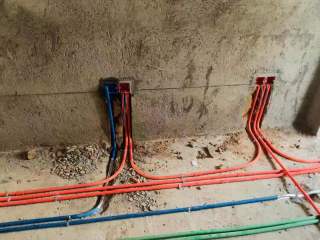

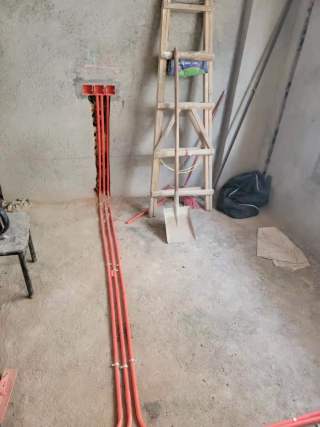

86底盒预埋,采用分色(红:强电、开关、插座;蓝:弱电、网络插座、音响、电话)工艺。
童峰桦 现场监理 2021年09月06日 19:14

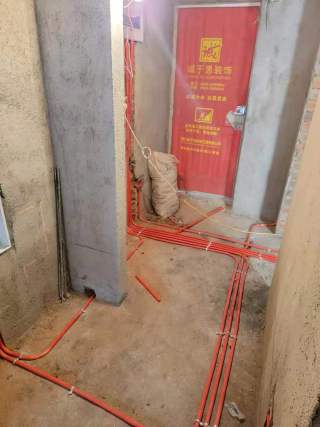

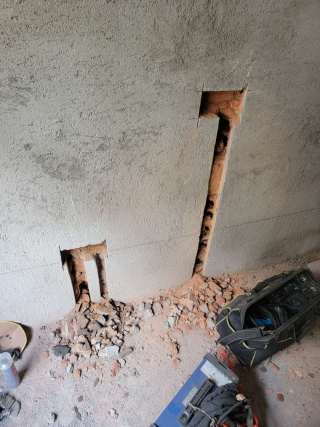

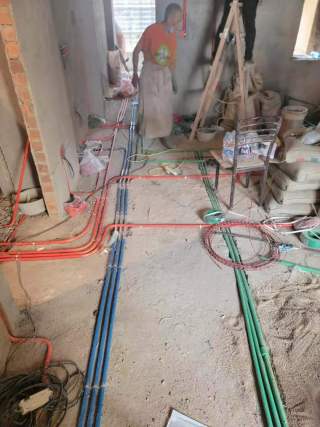

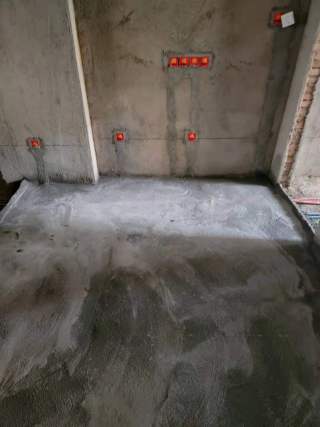

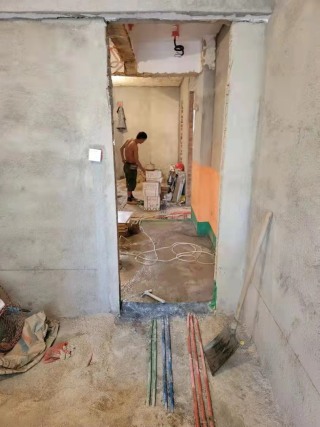

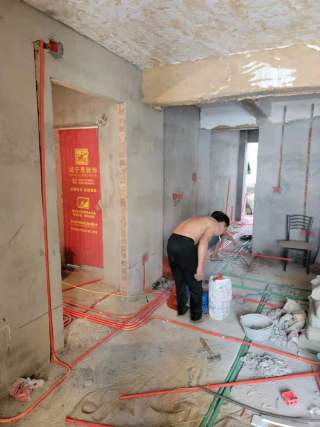

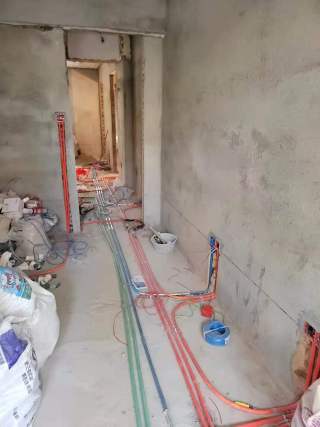

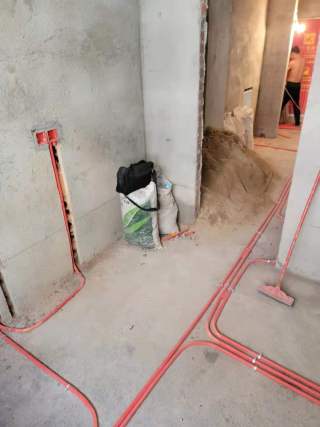

昨天水电放样完,今天安排开槽。

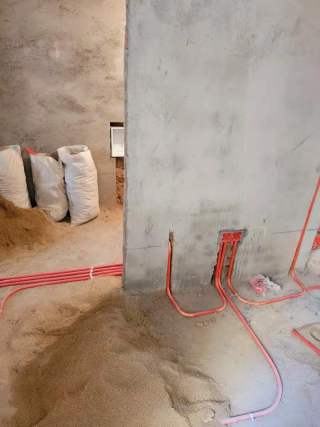

童峰桦 现场监理 2021年09月04日 19:12

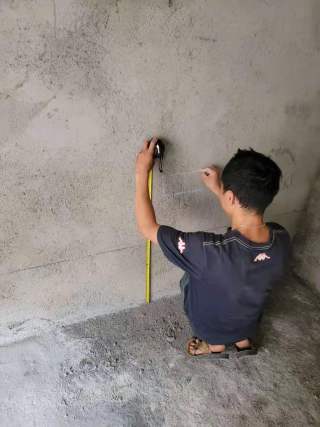

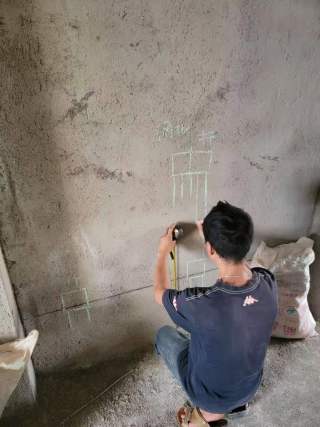

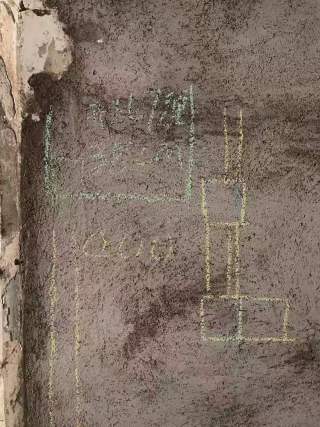

今天安排水电放样。
童峰桦 现场监理 2021年09月03日 19:10

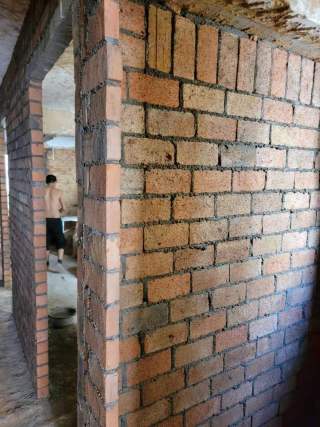

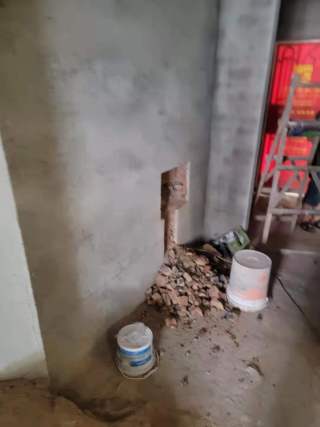

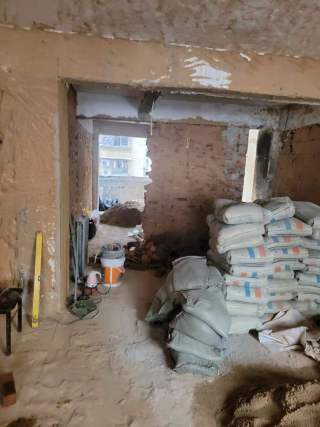

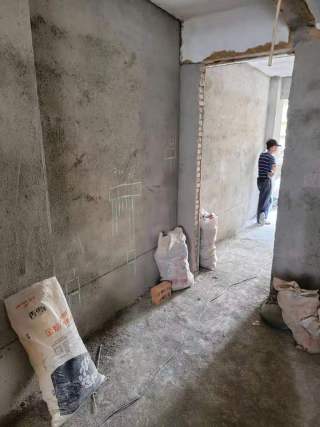

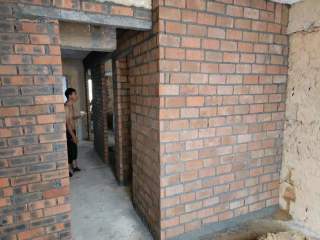

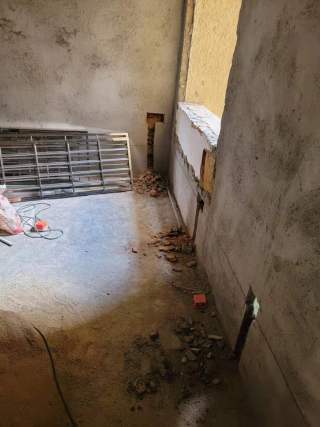

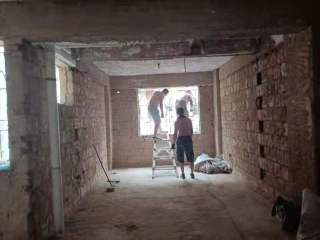

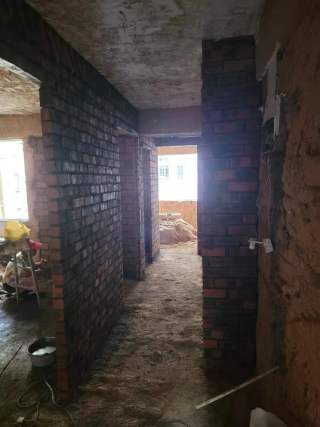

新砌墙体
童峰桦 现场监理 2021年08月25日 19:07

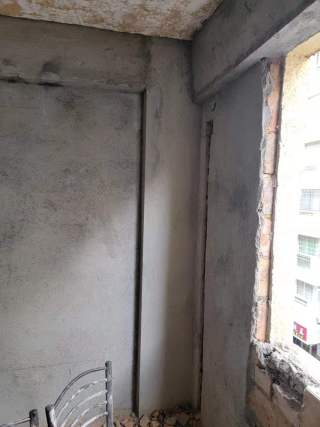

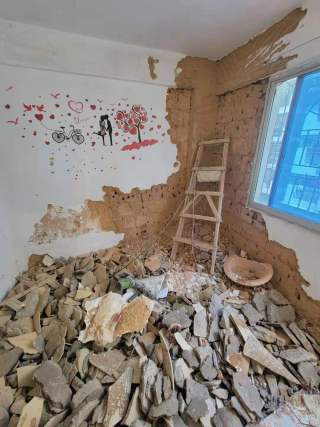

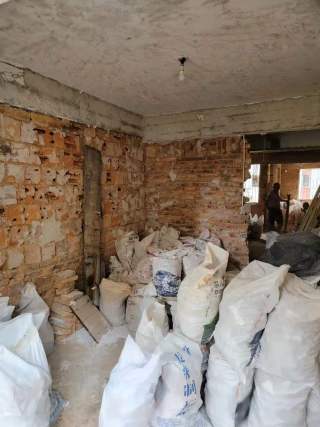

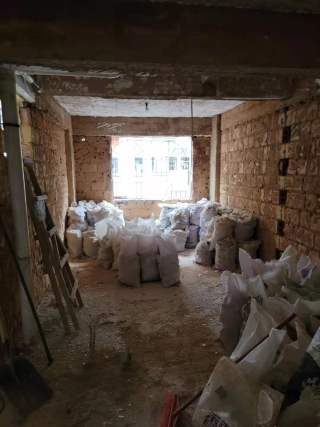

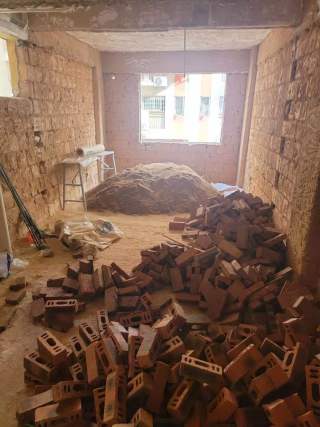

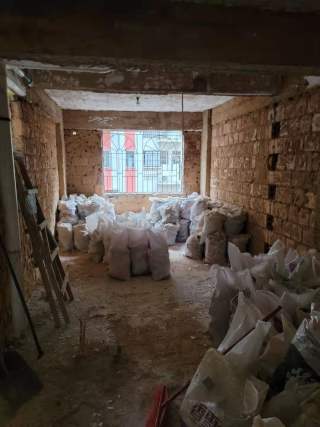

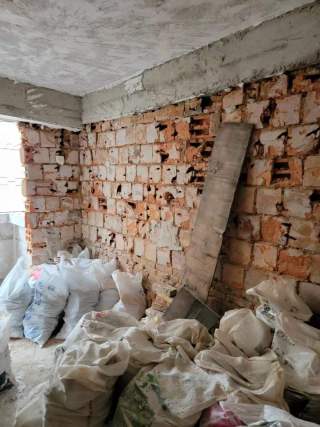

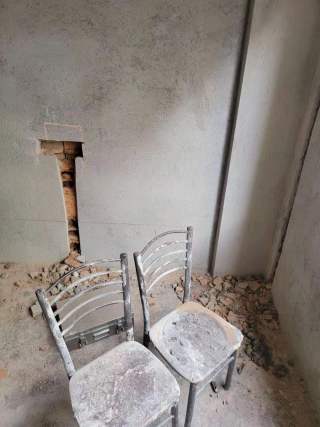

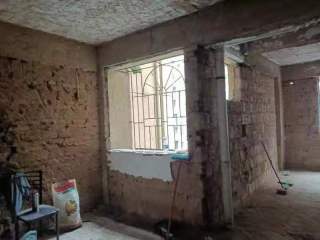

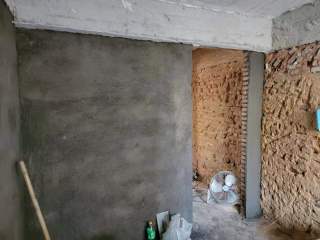

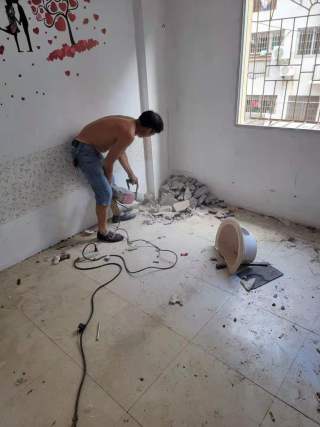

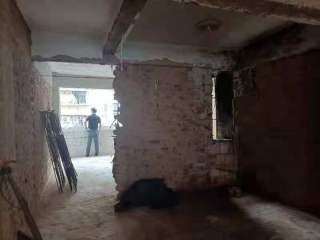

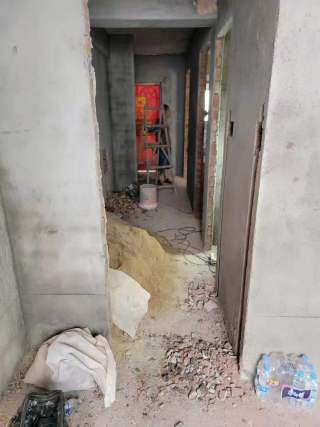

经过一周的拆除施工,现场原装修层,已经全部清空。
邓世铨 现场监理 2021年08月19日 19:05

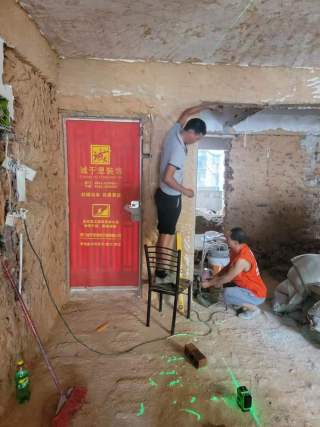

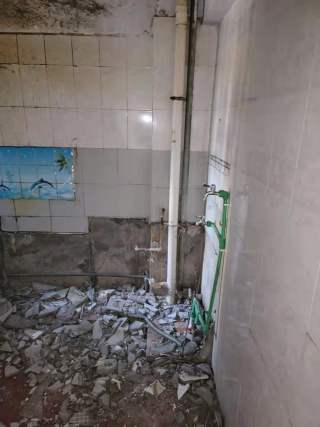

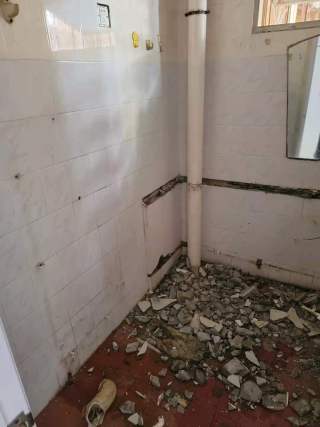

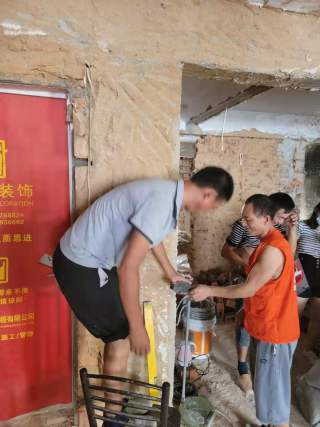

旧房老房翻新前,需要对原装修基础进行拆除。
谢和彩 室内设计师 2021年08月18日 14:08

设计效果图及全套施工图,已经和业主对完,择日开工。
谢和彩 室内设计师 2021年08月13日 14:08
设计平面方案,定稿。
